Монтаж станции биологической очистки KANN

Станции биологической очистки KANN проектировались с расчетом на максимально простой и быстрый монтаж.
Вы можете подробно изучить каждый этап работ по монтажу СБО KANN. Ниже представлены ключевые этапы:
начало работ
ЭТАП 1 - начало работ
  • Выбор места: Определите оптимальное расположение станции на участке с учетом удобства подвода коммуникаций.
  • Изучение документации: Внимательно ознакомьтесь с монтажной схемой, которая прилагается к паспорту оборудования.
  • Проверка уровней: Убедитесь, что уровень подводящей канализационной трубы находится на одной высоте или выше вводного патрубка станции (Ø110 мм).

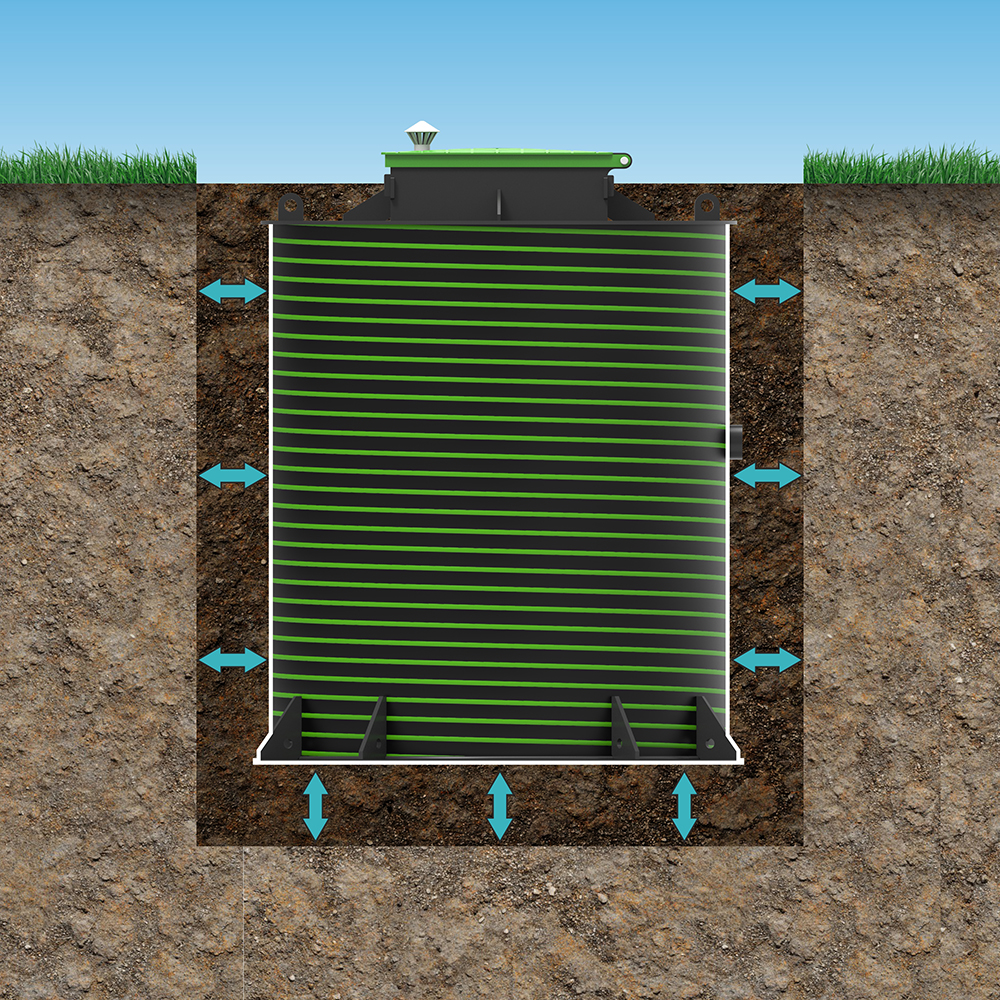

измерения для септика
ЭТАП 2 - котлован
  • Разметка: Произвести разметку котлована, определить зону отвала грунта и место складирования песка для обратной отсыпки.
  • Выборка: Провести выборку грунта под котлован для размещения СБО.
  • Котлован: Размеры котлована должны обеспечивать зазор не менее 250 мм между стенками котлована и корпусом СБО. При высоком уровне грунтовых вод рекомендуем укрепить стенки опалубкой.

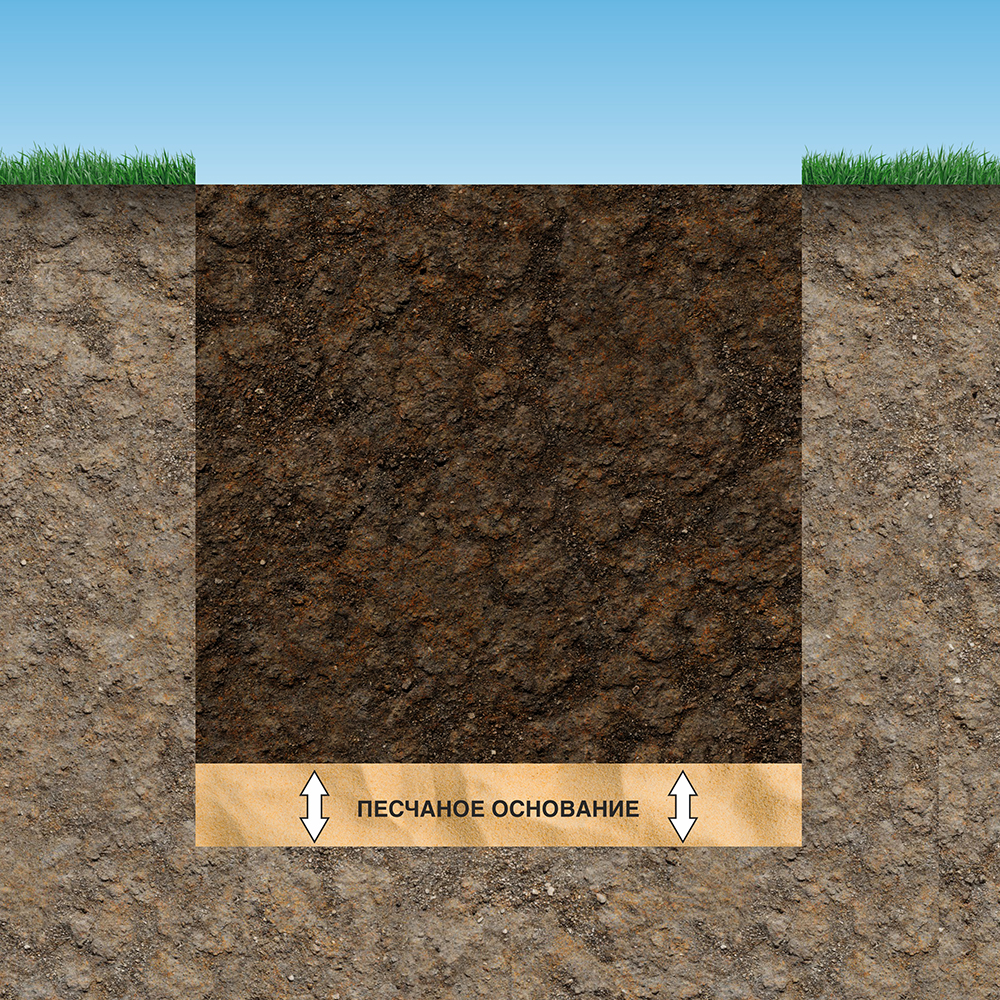

автономная канализация установка
ЭТАП 3 - подушка
  • Песчаная подушка: На дно котлована отсыпается и выравнивается слой песка высотой 100 мм. Это надежное основание для станции.
  • Подушка: Выровнять песчаное основание «подушку» избегая наличия уклона.
  • Совет от KANN: Убедитесь, что пути к котловану для подвоза песка и оборудования открыты и не засыпаны отвалом грунта от выборки котлована.

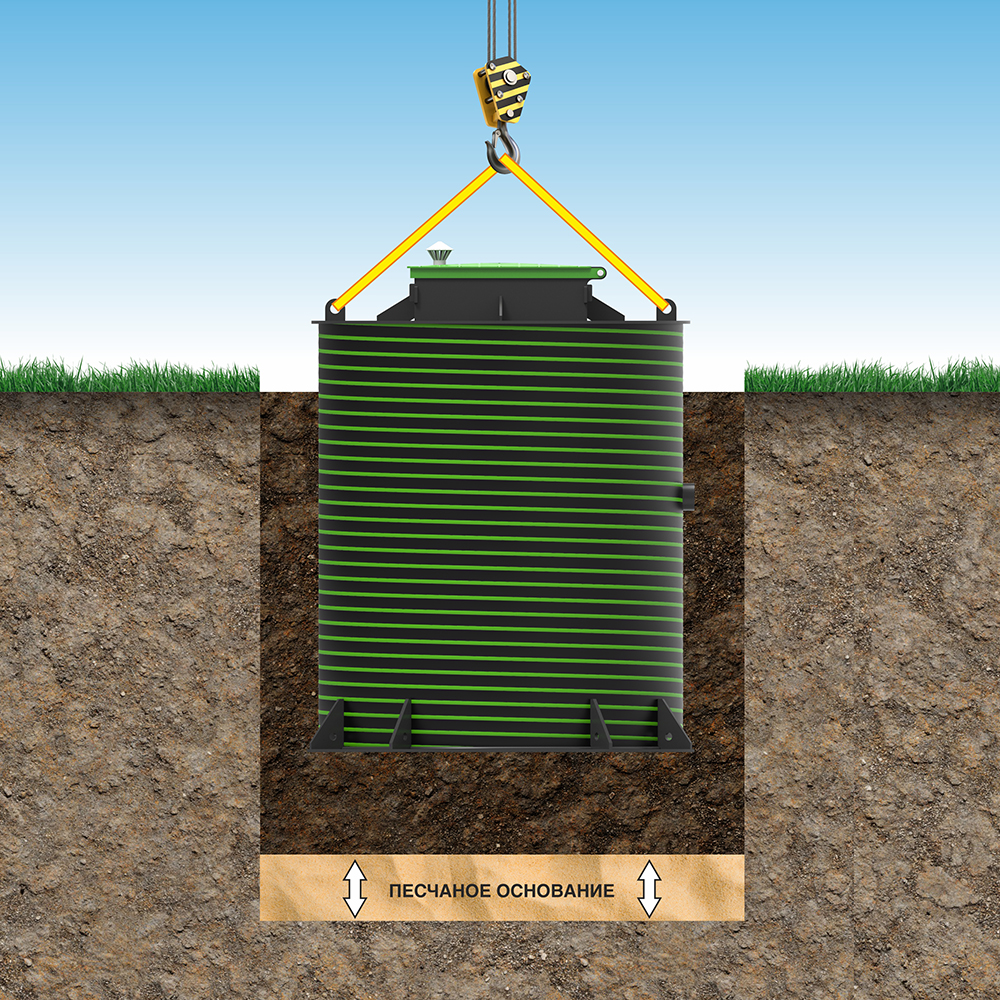

копаем котлован для септика
ЭТАП 4 - спуск в котлован
  • Крепление: Провести обвязку СБО при помощи синтетических строп через монтажные проушины.
  • Аккуратный спуск: Спуск станции в котлован рекомендуется проводить с помощью специальной техники, в случае ручного спуска, требуется обеспечить плавное и безопасное опускание СБО.
  • Совет от KANN: Заранее подготовьте временный трубопровод для воды и точку подключения к электросети — это значительно ускорит процесс.

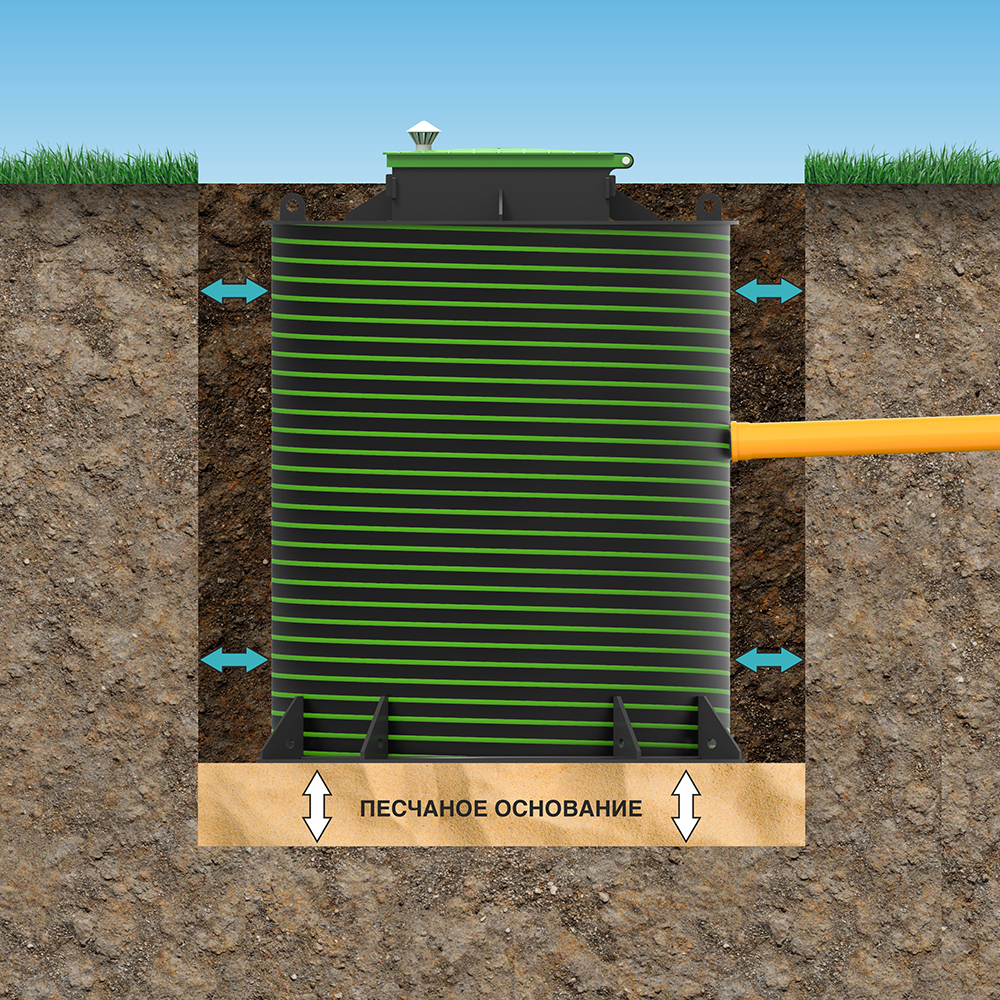

измерения для монтажа септика
ЭТАП 5 - выравнивание
  • Выравнивание: После спуска станцию необходимо выровнять в котловане, разместив ее строго по центру. Допустимый уклон — не более 1%, и он не должен быть направлен в сторону подводящей трубы.
  • Ориентация: Станция, находящаяся в котловане, должна быть сориентирована раструбным патрубком диаметром 110мм в сторону существующего или только  проектируемого подводящего трубопровода.

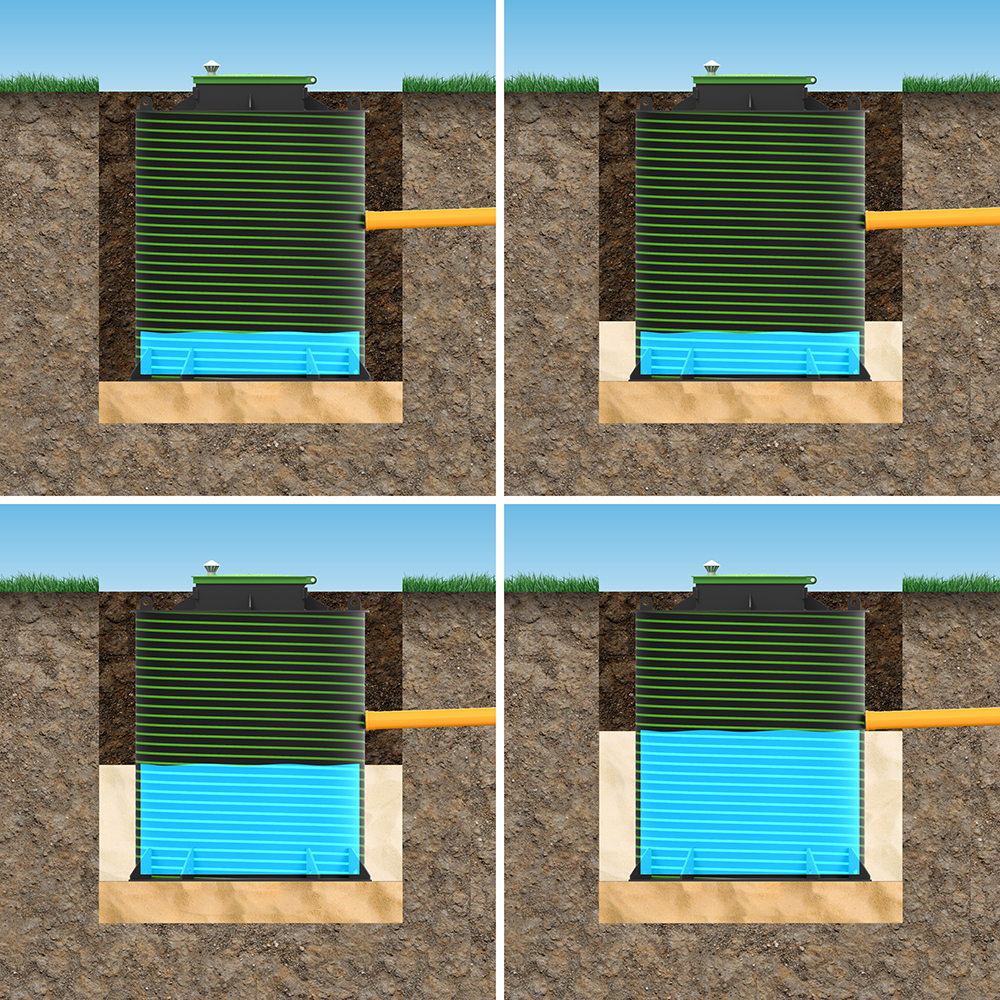

подвоз септика
ЭТАП 6 - заполнение и обсыпка
  • Первичное заполнение: Наполнить водой на 250мм от дна СБО, после чего провести обратную засыпку котлована средне или крупнозернистым песком на 300мм, с обязательной проливкой водой для максимального уплотнения песка.
  • Послойная засыпка с уплотнением: Выполнить заливку СБО водой и засыпку котлована, повторяя послойную засыпку и заливку аналогично пункту выше. Засыпку продолжать до уровня вводного патрубка.
монтаж септика

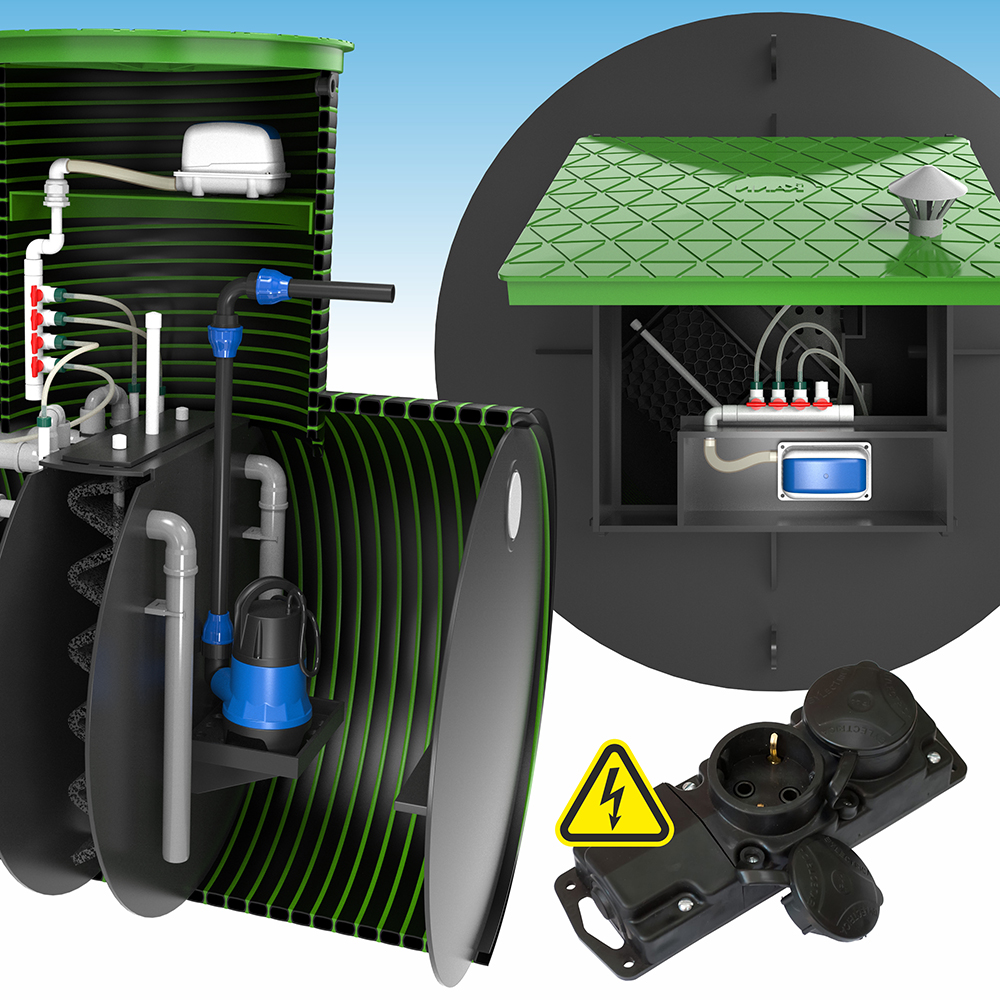

ЭТАП 7 - установка оборудования
  • Электропитание: Для подключения требуется ввести кабель питания через гермоввод в горловину СБО и подключить к блоку розеток.
  • Установка компрессора: Установите воздушный компрессор в компрессорный отсек и подключите его к воздуходувной трубке с помощью шланга, зафиксируйте хомутами и подключите к блоку розеток.
  • Установка насоса: в версиях СБО с принудительным водоотведением, необходимо установить насос в насосную камеру, подключить его к системе водоотведения и к блоку розеток.
Как мы монтируем автономную канализацию

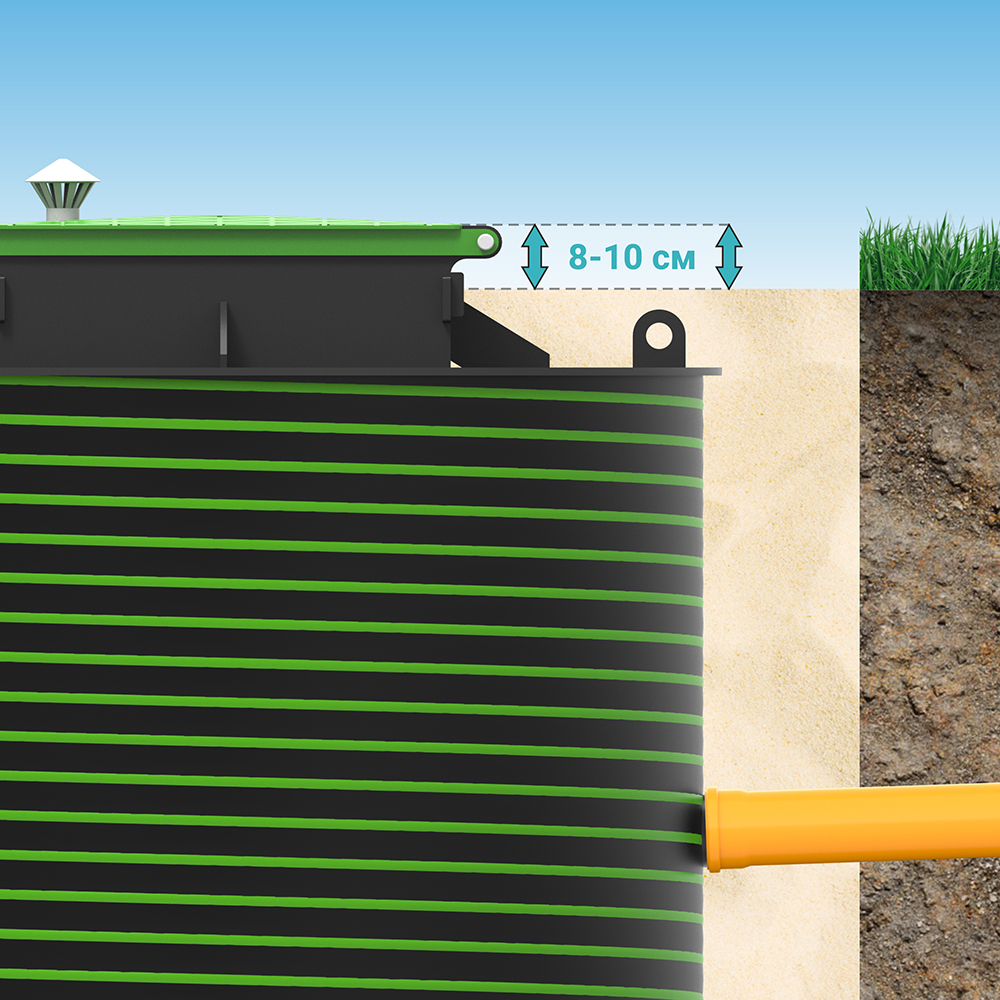

ЭТАП 8 - финальные работы
  • Подключение к канализационной сети: Соедините СБО с подводящим сточные воды и отводящим очищенные воды трубопроводами.
  • Финальная засыпка: Проведите дальнейшую послойную засыпку котлована с проливкой каждого слоя водой до проектной отметки. При правильно выполненном монтаже крышка СБО должна находиться на 8-10 см выше уровня земли.
  • Совет от KANN: Послойная проливка водой во время обратной засыпки позволяет исключить сдвиги станции в грунте.

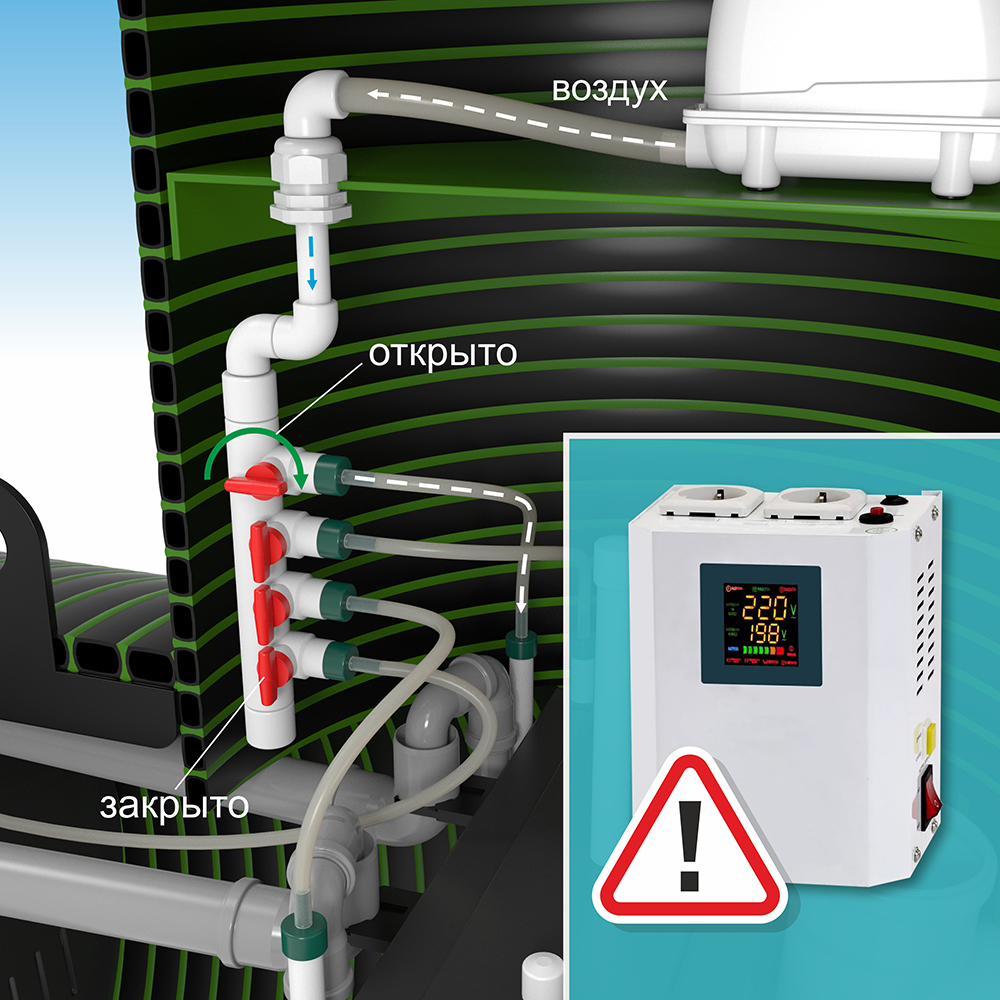

Как мы монтируем автономную канализацию
ЭТАП 9 - запуск и настройка
  • Запуск станции: Подайте напряжение на электрический кабель ведущий к СБО, удостоверьтесь в работе компрессора.
  • Настройка эрлифтов: Отрегулируйте краны аэрации и эрлифтов для обеспечения равномерной перекачки стоков (2-4 л/мин) и подачи воздуха согласно инструкции.
  • Контроль: Убедитесь, что система аэрации работает, все эрлифты функционируют штатно. По окончании работ закройте крышку станции на штатный крепеж.
  • ВНИМАНИЕ: Использование стабилизатора напряжения в сети ОБЯЗАТЕЛЬНО!
Установка автономной канализации производится в любое время года (за исключением сильных морозов) и, как правило, выполняется за один день. Скачать инструкцию с основными этапами монтажа можно по ссылке ниже:

1. Подготовительный этап — залог успешного монтажа

Правильная подготовка участка — это 50% успеха. Прежде чем приступить к работам, убедитесь в следующем:
  • Выбор места: Определите оптимальное расположение станции на участке с учетом удобства подвода коммуникаций.
  • Изучение документации: Внимательно ознакомьтесь с монтажной схемой, которая прилагается к паспорту оборудования.
  • Проверка уровней: Убедитесь, что уровень подводящей канализационной трубы находится на одной высоте или выше вводного патрубка станции (Ø110 мм).
  • Организация пространства: Заранее спланируйте зоны для складирования песка и грунта, обеспечьте свободный подъезд техники и доступ к воде и электросети на время монтажа.
Совет от KANN: Заранее подготовьте временный трубопровод для воды и точку подключения к электросети — это значительно ускорит процесс.

2. Земляные работы и установка станции в котлован

На этом этапе важна точность и аккуратность.
  1. Котлован: Размеры котлована должны обеспечивать зазор не менее 250 мм между стенками котлована и корпусом станции. Рекомендуем укрепить стенки опалубкой.
  2. Песчаная подушка: На дно котлована отсыпается и выравнивается слой песка высотой 100 мм. Это надежное основание для станции.
  3. Аккуратный спуск: Спуск станции в котлован рекомендуется проводить с помощью специальной техники. При ручном спуске требуется команда из не менее 4 человек для обеспечения плавного и безопасного опускания.
  4. Выравнивание: После спуска станцию необходимо выровнять в котловане, разместив ее строго по центру. Допустимый уклон — не более 1,5%, и он не должен быть направлен в сторону подводящей трубы.

3. Обратная засыпка и первичное заполнение

Этот этап обеспечивает устойчивость станции и защиту ее корпуса.
  • Первичное заполнение: Перед обратной засыпкой необходимо наполнить станцию водой на высоту 250 мм от дна. Это предотвратит деформацию корпуса под давлением грунта.
  • Послойная засыпка с уплотнением: Обратную засыпку котлована следует проводить средне- или крупнозернистым песком послойно (по 300 мм) с обязательной проливкой каждого слоя водой для максимального уплотнения. Засыпка продолжается до уровня вводного патрубка.
Совет от KANN: Послойное уплотнение песка с проливкой водой — обязательное условие для создания прочного основания и исключения сдвигов станции в будущем.

4. Подключение коммуникаций и запуск системы

Сердце системы — компрессор. Правильное подключение гарантирует эффективную очистку стоков.
  1. Электропитание: Введите кабель питания через гермоввод в горловину станции. Обязательное требование — использование стабилизатора напряжения для защиты оборудования от скачков в сети.
  2. Установка компрессора: Разместите штатный компрессор в компрессорном отсеке, подключите его к воздуходувной трубке с помощью резинового шланга, зафиксируйте хомутами и включите в розетку внутри отсека. Убедитесь в свободном притоке воздуха в отсек.
  3. Подключение труб: Соедините станцию с подводящей (канализационной) и отводящей (для очищенной воды) трубами.
  4. Завершение засыпки: Проведите окончательную обратную засыпку котлована до проектной отметки с послойным уплотнением.

5. Пусконаладка и начало работы

Завершающий шаг — запуск и проверка всех функций.
  • Подайте напряжение на станцию. Вы должны услышать работу компрессора.
  • Настройка эрлифтов: Следуя инструкции, отрегулируйте краны аэрации и эрлифтов для обеспечения равномерной перекачки стоков (2-4 л/мин) и подачи воздуха.
  • Контроль: Убедитесь, что система аэрации работает, а все эрлифты функционируют штатно.
После успешной настройки закройте крышку станции на штатный крепеж
за помощью в подборе, планировании, монтаже рекомендуем обращаться к нашим дилерам на территории РБ

Мы приглашаем дилеров, а также предлагаем сотрудничество на взаимовыгодных условиях
Оставьте номер и email, наш специалист свяжется с Вами

Нажимая на кнопку, вы даете согласие на обработку персональных данных


Logo
  • Главная
  • Каталог
  • Информация
  • Контакты
+996702443365
Иссык-Кульская область, Тонский район, село Тон, ул. Аламанова 21
Кыргызстан,

Напишите нам

Оставьте сообщение, с удовольствием вам ответим

Нажимая на кнопку, вы даете согласие на обработку персональных данных

Logo
  • Главная
  • Каталог
  • Информация
  • Контакты
+996702443365
Спасибо за заказ
Ваш заказ принят в обработку.
Мы свяжемся с вами в ближайшее время

Оформить заявку

Нажимая на кнопку, вы даете согласие на обработку персональных данных

Оформить заявку

Нажимая на кнопку, вы даете согласие на обработку персональных данных

Спасибо

Наш специалист свяжется с Вами
в ближайшее время
Наш менеджеры свяжутся с вами в ближайшее (рабочее) время
Благодарим вас за проявленный интерес к нашей компании
Наш менеджеры свяжутся с вами в ближайшее (рабочее) время
Благодарим вас за проявленный интерес к нашей компании
Благодарим за проявленный интерес к нашей продукции
Наш специалист свяжется с Вами в ближайшее время
Проконсультируем по интересующим вас вопросам

Нажимая на кнопку, вы даете согласие на обработку персональных данных
